SMW工法施工單位施工質量控制措施
1、施工前現場地面應予平整,必須清除地上地下一切障礙物;

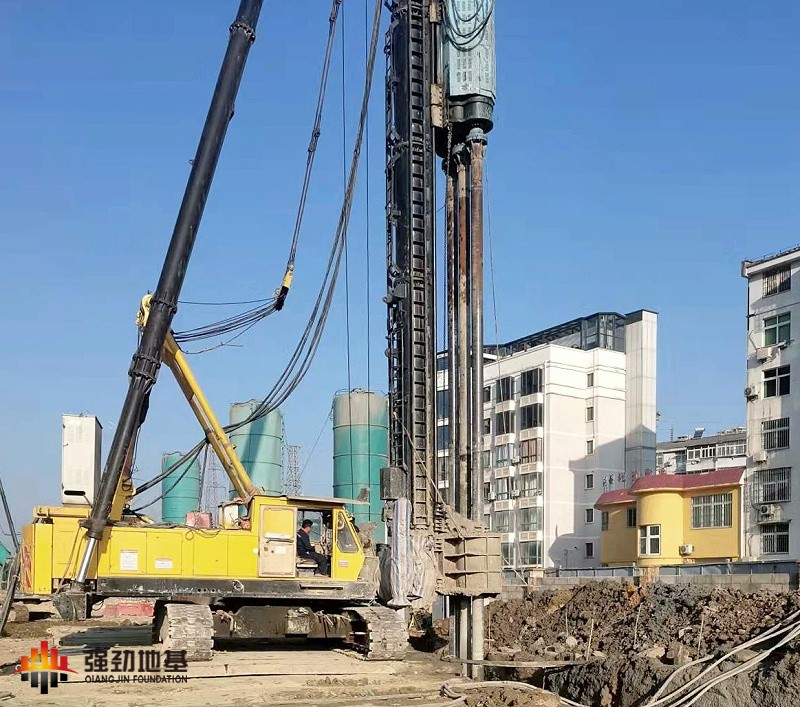

2、開機前必須調試,檢查樁機運轉和輸料管暢通情況;
3、保證垂直度:設備就位后,必須平整,確保施工過程中不發生傾斜、移動。要注意保證機架和鉆桿的垂直度,其垂直度偏差不得大于1%。施工中采用吊錘觀測鉆桿的兩個方向垂直度和用平水尺測量機架的調平情況,如發現偏差過大,及時調整;
4、漿液不能發生離析,水泥漿液應嚴格按預定配合比制作,為防止灰漿離析,放漿前必須攪拌30秒再倒入存漿桶;
5、嚴格按設計確定的參數控制噴漿量和攪拌提升速度。輸漿階段必須保證足夠的輸漿壓力,連續供漿。一旦因故停漿,為防止斷樁和缺漿,應將攪拌頭下沉到停漿點0.5米以下,待恢復供漿后再噴漿攪拌;如停漿3小時以上,必須立即進行全面清洗,防止水泥在設備和管道中結塊,影響施工;
6、嚴格控制攪拌時的下沉和提升速度,以保證加固范圍內每一深度得以充分?jǐn)嚢瑁_保樁身強度和均勻性;提升速度不宜過快,避免孔壁塌方等現象。樁施工時,不得沖水下沉;
7、施工中,如因地下障礙物等原因使鉆桿無法鉆進時,應及時通知監理、設計人員,以便及時采取補樁措施,以保證施工質量;
8、嚴格按照設計的水灰比配制漿液,在施工中嚴格做好計量工作,配制好的漿液必須過濾;
9、施工中發現噴漿量不足,應按監理工程師要求整樁復攪,復噴的噴漿量不小于設計用量。如遇停電、機械故障原因,噴漿中斷時應及時記錄中斷深度。在12小時內采取補噴處理措施,并將補噴情況填報于施工記錄內。補噴重疊段應大于100cm,超過24小時應在外側采取補樁措施;
10、施工過程中,由專人負責填寫施工記錄,施工記錄表中詳細記錄樁位編號、樁長、斷面面積、下沉(提升)的時間及深度、水泥用量、水泥摻入比、水灰比;
11、為保證水泥攪拌樁樁端、樁頂及樁身質量,第一次提鉆噴漿時應在樁底部停留30秒,進行磨樁端,余漿上提過程中全部噴入樁體,且在樁頂部位進行磨樁頭,停留時間為30秒;
12、施工過程中一旦出現冷縫則采取在冷縫處圍護樁外側補攪素樁方案,在圍護樁達到一定強度后進行補樁,以防偏鉆,保證補樁效果,素樁與圍護樁搭接厚度約10cm;
13、型鋼到場需得到施工員確認,檢查型鋼的平整度、焊接質量,確認質量達到施工要求后方可進行H型鋼插入施工;
14、型鋼堆放時底部需要墊置枕木以減少型鋼的扭曲變形,型鋼下插前需再次檢查型鋼順直度,保證型鋼順利下插。
