上海強勁地基三軸水泥土攪拌樁施工方案
1、測量放線
根據業主(或總包單位)提供的坐標基準(控制)點,按照設計圖進行放樣定位及工程引測工作,并做好永久點及臨時點標志。放樣定線后作好測量技術復核單,交由總包、監理單位復核合格后進行下一道工序。
2、開挖溝槽
根據基坑圍護內邊控制線,采用挖掘機開挖溝槽,并清除地下的障礙物,開挖溝槽余土應及時處理,以保證三軸攪拌樁正常施工,并達到文明工地要求。
3、定位線放置
平行溝槽方向放置定位線,間隔約8~20m用Ф16鋼筋固定定位線。
4、三軸攪拌樁孔位定位
Ф650的三軸攪拌樁的三軸中心間距為900mm,根據這個尺寸在平行定位線量測定位三軸孔位。
5、樁機就位
由當班班長統一指揮樁機就位,樁機下先鋪設鋼板然后再上面鋪路基箱,移動前看清上、下、左、右各方面的情況,發現有障礙物應及時清除,移動結束后檢查定位情況并及時糾正;樁機應平穩、平正,并用經緯儀或線錘進行觀測以確保鉆機的垂直度;三軸攪拌樁樁位定位偏差應小于20mm。成樁后樁中心偏位不得超過50mm,樁身垂直度偏差不得超過1/200。
6、施工順序

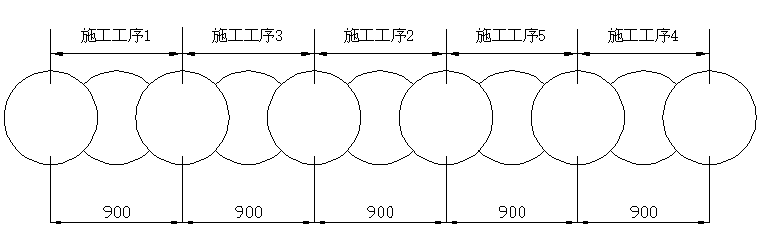

三軸攪拌樁施工按下圖順序進行,具體如圖所示:
7、制備水泥漿液及漿液注入
(1)在施工現場布設水泥漿攪拌系統(自動攪拌站),附近安置水泥罐,在開機前按要求進行水泥漿液的攪制。將配制好的水泥漿送入貯漿桶內備用。
(2)水泥漿配制好后,停滯時間不得超過2小時,搭接施工的相鄰攪拌樁施工間隔不得超過12小時(初凝時間)。
8、鉆進攪拌
三軸攪拌樁樁身采用兩噴兩攪的施工工藝,水泥和原狀土須均勻攪拌,下沉和提升過程中均為注漿攪拌,同時嚴格控制下沉和提升速度:
9、清洗、移位
將集料斗中加入適量清水,開啟灰漿泵,清洗壓漿管道及其它所用機具,然后移位再進行下一根樁的施工。
上海強勁地基工程股份有限公司業務涵蓋基坑工程、樁基工程、陸域與水上地基處理 、邊坡治理等工程領域。圍繞“技術過硬、工藝可靠 、施工快捷”的技術要求, 是為客戶提供陸域、水上地基工程技術咨詢、施工服務等綜合解決方案的實體型企業。 聯系電話:400-1002850
