熱搜關鍵詞: 水上土體加固 基坑支護工程 樁基工程施工 陸域地基處理工程
來源:強勁地基工程 時間:2022.02.08 閱讀文本僅需5分鐘 瀏覽次數:1
合肥宜家家居商場項目由合肥宜家家居有限公司投資建設,其基坑施工單位為上海強勁地基工程股份有限公司(以下簡稱“上海強勁地基”)。本工程對工期要求很高,采用傳統施工工藝將難以保證工期。最終,本項目采用了上海強勁地基新工藝,將工期縮短了1/4,滿足了工期要求。
項目概況:
本項目是宜家家居在安徽合肥投資建設的大型家居家具商場,為2020年當?shù)厥?、市重點項目。項目位于合肥市廬陽區蒙城北路與臨泉路交叉口,周邊環境復雜,東臨5號線地鐵站,南臨3號線地鐵站,西依居民小區及市政管道箱涵。擬建建筑物地上4層,地下1~2層,基坑深度7.2~15.2m,面積約1.9萬㎡。原基坑支護方案為:灌注樁+高壓旋噴樁止水+型鋼組合式鋼支撐。
合肥宜家項目效果圖
方案工藝改進及優化設計:
本項目建設方負責人先后到上海強勁地基總部及其在建項目“御宮藝墅新建項目基坑圍護工程”施工場地進行了考察,后簽訂了基坑支護施工合同,合同工期為6個月。其后,上海強勁地基在對基坑施工進度進行初步安排時,發現傳統工藝無法滿足建設方的工期要求,甚至可能會超期一個月左右。因此,便立刻組織工程部、設計部、商務部、材料設備部等多個部門多次開會討論,最終決定在保證基坑安全和施工質量的前提下,圍護結構及部分支撐節點采用我司新工藝替代,具體措施如下:

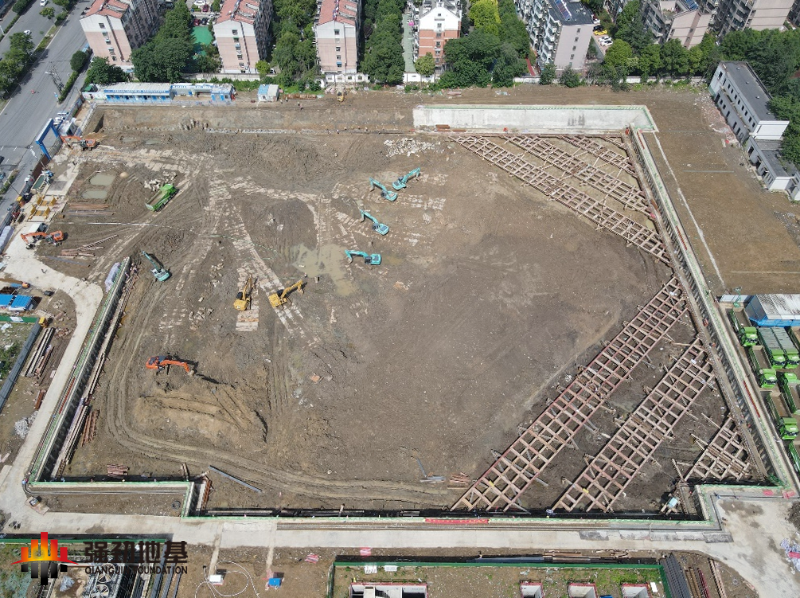

基坑開挖圖
1、圍護結構上,圍護樁采用壓灌樁(原狀取土壓力灌注混凝土樁,上海強勁地基專利)工藝施工。
相比傳統灌注樁施工工藝,壓灌樁施工不僅無泥漿排放、綠色環保,而且工效快(單根壓灌樁的成樁時間為1~2h,傳統灌注樁成樁時間為6~8h)。
在本項目中,采用該工藝后,圍護樁工期節約了一個月左右。
2、支撐體系上,原方案采用型鋼組合式鋼支撐,但其中一些節點仍采用鋼筋混凝土。由于混凝土需要養護,會耽誤工期。
我司設計部采用上海強勁地基專用的鋼構件替代鋼筋混凝土結構,使整個支撐變成全鋼體系,省去了混凝土養護這一流程。
在本項目中,采用該工藝后,支撐工期節約了半個月左右。

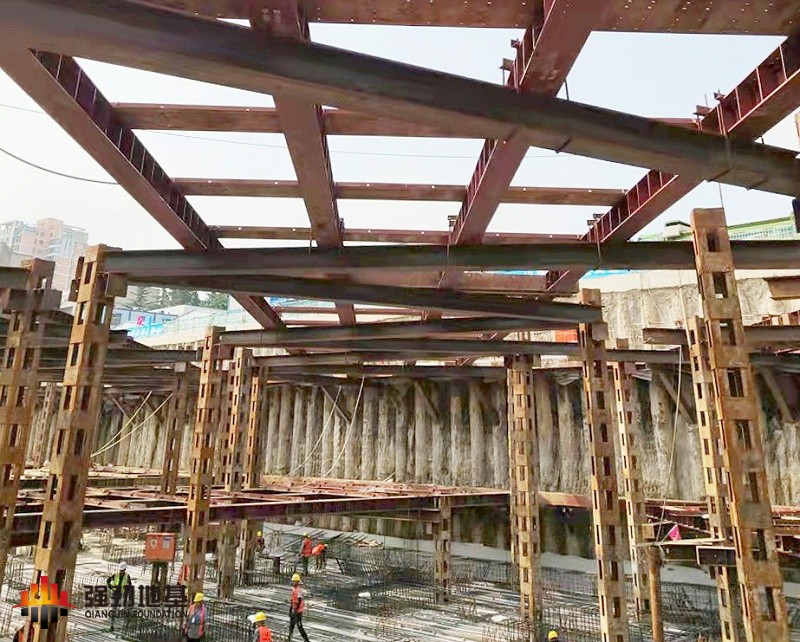

基坑開挖到第一道支撐處全景圖

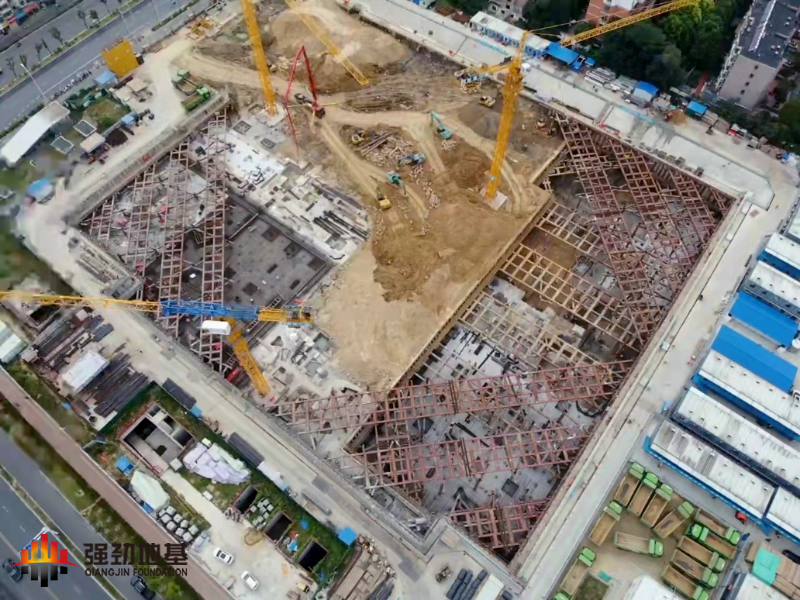

基坑開挖到坑底全景圖
目前,該項目基坑工程已基本完工,工期縮短了約1/4,且基坑變形控制在2cm以內,上海強勁地基的施工效率和質量均得到了甲方的充分肯定。
