1、高壓旋噴樁場地準備
平整場地,清除淤泥、雜物等,場地平整度基本要求±100mm,以免影響施工效率。依據施工總平面圖安排好打樁施工流水。
2、高壓旋噴樁樁位放樣

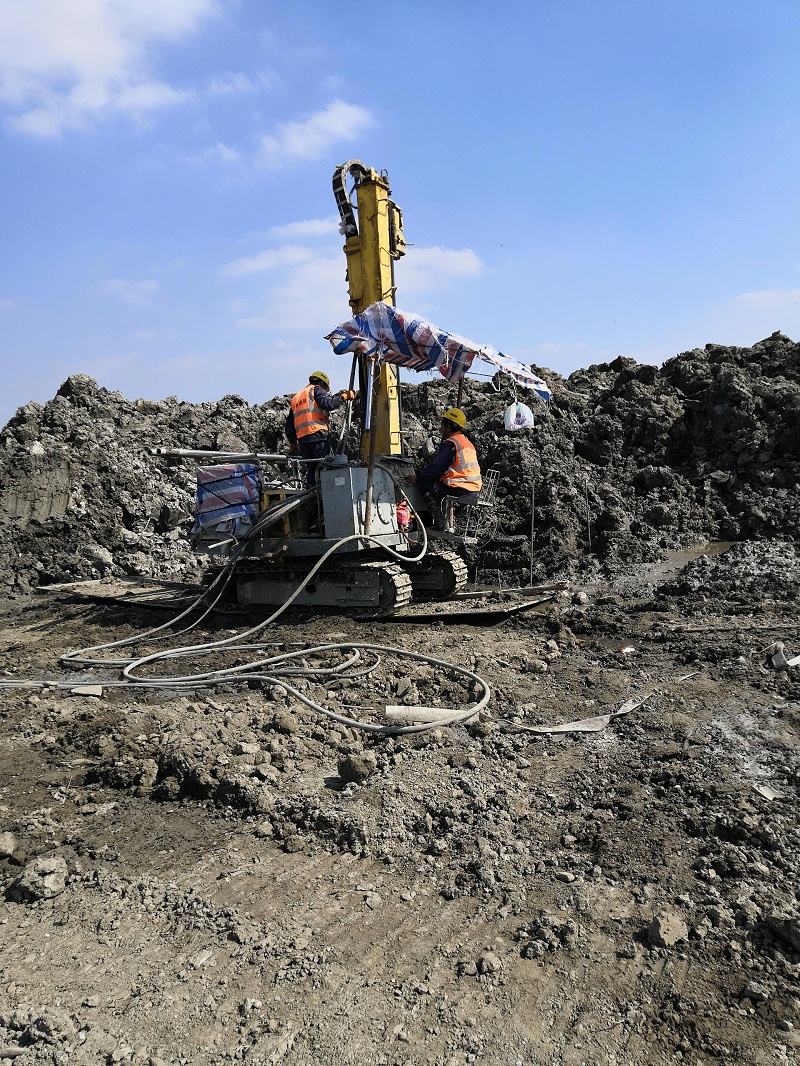

3、高壓旋噴樁鉆機就位
鉆機安裝后必須穩固周正,安置在標定的樁位上,使鉆頭中心對準樁中心,樁位偏差不得超過20mm,用水平尺調整鉆機水平及鉆桿垂直,確??仔甭什淮笥?%。
4、高壓旋噴樁鉆孔
鉆孔直徑Φ110~130mm,在鉆進過程中,應經常檢查,發現孔斜過大,應及時調整樁機水平度及鉆桿垂直度,終孔后校量鉆具,孔深精度控制在±10cm以內。
5、高壓旋噴樁樁機就位
成孔完成后將鉆機移走,換用旋噴樁機。安置樁機在已成孔樁位上,使鉆頭中心對準孔位中心,對位偏差不得超過30mm,確保最終樁位偏差不大于50mm,用水平尺調整樁機水平及注漿管垂直度,確保成樁重直度不大于1%。
6、高壓旋噴樁噴漿
(1)檢查高壓設備和管路系統,其壓力和流量必須滿足設計要求,注漿管及噴嘴內不得有任何雜物,注漿接頭密封完好。下噴射管前,應在地面進行試噴,以檢查各項技術參數是否達到設計要求。
(2)旋噴注漿時要注意設備啟動順序,應先空載啟動空壓機,待運轉正常后再空載啟動高壓泵,同時向孔內送風和水,使風量和泵壓逐漸升高至規定值,風、水暢通后,才開動注漿泵,待泵量泵壓正常后開始注漿,待水泥漿流出噴頭后,提升注漿管,自下而上噴射注漿。
(3)樁端有坐噴時間,以保證樁端質量。噴射注漿中需拆除注漿管時,應停止提升和回轉,同時停止送漿,逐漸減少風量和水量,最后停機。拆卸完畢繼續噴射注漿時噴射注漿的孔段與前段搭接,防止固結體脫節。
(4)旋噴時要做好壓力、流量和冒漿等各項參數的測量工作,并按要求逐項記錄。如冒漿量大于注漿量25%或完全不冒漿時,應查明原因和采取相應措施后,再繼續旋噴。
(5)在旋噴過程中,注意噴嘴局部或全部被堵,否則要拔管清洗后重新進行旋噴。
(6)水泥漿攪拌時水灰比按設計要求配制在旋噴過程中應防止水泥漿沉淀、離析,造成濃度降低。
施工完畢后,立即得出注漿管,徹底清洗注漿和注漿泵,泵內不得有殘存水泥漿。
