地下連續墻施工程序
1、劃分單元槽段
影響槽段長度的主要因素有:地質條件及相鄰建筑物的影響、墻體形狀、機械設備吊裝能力、混凝土供應能力、連續作業時間。
槽段長度一般為4m-6m。
2、筑導墻
(1)導墻作用:導向和定標高、作為上部主體擋墻,保證泥漿液面的穩定性。
(2)結構斷面:一般有→P形或-4形斷面。表層地基土良好可用4一形。多用↓L形。結構多為現澆鋼筋混凝土。
外導墻應預留泥漿溢流孔。
(3)現澆導墻施工順序
平整場地(表層土質差時應先換土)→測量放樣(導墻凈距較墻厚多 40mm~60mm)→挖槽及處理棄土→綁扎鋼筋→支模板(外側多用土模)→澆筑混凝土一拆模并設置橫撐→回填導墻外側空隙并輾壓密實。

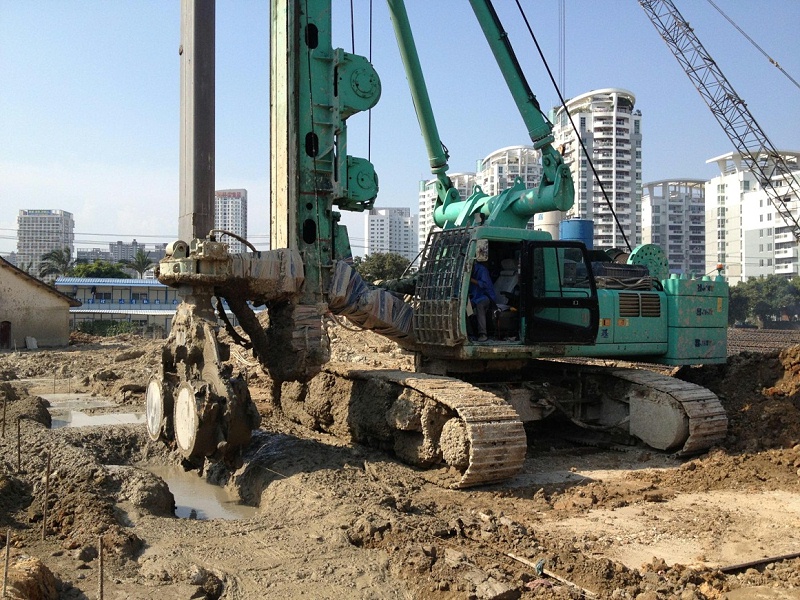

3、成槽
采用沖擊鉆機沖孔成槽。當軟土層厚度占比例較大時,為了提高效率可先鉆孔。入巖改用沖孔,最后修槽。
在沖孔過程中,泥漿經沉淀池沉淀后采用正循環方式使用。
(1)泥漿的選擇
除某些土層能滿足泥漿要求自行造漿外,通常采用塑性指數≥20、黏粒含量≥50%、含砂率<5%的黏土來制漿,并根據地質條件、成槽方法和用途等情況決定是否加入外加劑。
配置泥漿一般用自來水,在海岸附近的工程應測定泥漿的含鹽量及進行失水量試驗。
(2)泥漿的用量
新漿的用量約為總挖方量的 1.2~1.5 倍。
造漿池及循環泥漿池的體積均不少于最大槽段挖方量的 1. 5 倍。
一般沿導墻外側設置泥漿溝,供泥漿循環用。多用磚砌筑。
4、清槽
土質較好時可用空氣吸泥及潛水砂泵法清槽,較差時用泥漿循環或抽砂筒配合清槽,砂礫土層用潛水砂泵或抽砂筒配合清槽。
5、槽段接頭管的安裝
接頭管常用 10mm~20mm 鋼板卷焊成外徑比設計墻厚小 1mm~2cm 的圓管,長度同墻深。
6、鋼筋籠的制作和安裝
鋼筋籠多在現場制作。根據吊裝設備的能力決定是否分節制作和吊裝,其上應設置控制保護層厚度的墊塊,清槽驗收合格后應立即吊裝。
7、安裝導管
一般采用 250mm 圓形鋼管。導管間距不應大于 3m,離槽段接頭端不大于1.5m。
8、澆筑混凝土
鋼筋籠就位后,應進行隱蔽工程驗收,合格后應立即按規范要求澆筑水下混凝土。如果間歇時間超過 4h 應復測沉渣厚度。
地下連續墻施工完成
